本文是作者受原告委托代理的一起真实案例,作为原告的代理人,接受委托后,作者反复研究案件,发现本案存在的主要争议焦点在于:
一、双方是否已完成结算,工程款、质保金付款条件是否成就;
二、工程款总金额为多少;
三、违约金的利息起算时间问题。为此,作者向成都仲裁委申请仲裁,经两次开庭,最终获得支持,并于2021年7月全部执行回款。
[案情简介]
2014年12月,深圳市某设备有限公司(以下称“设备公司”)中标了成都某置业有限公司(以下称“置业公司”)发布的“某厨房设备工程”,并相应签订《工程施工合同》,就施工范围及工程款项等进行了约定,后续相继签订了补充协议一、二,就新增项目补充约定,工程总造价近两千万元。
合同签订后,设备公司按照约定进场测量并采购、安装厨房设备,各项工程分别于2016年11月份及2018年12月份通过验收并交付置业公司使用。然而,在设备公司递交工程结算资料后,置业公司多次借口不予确认结算金额,以拖延后续工程尾款。
[仲裁裁决]

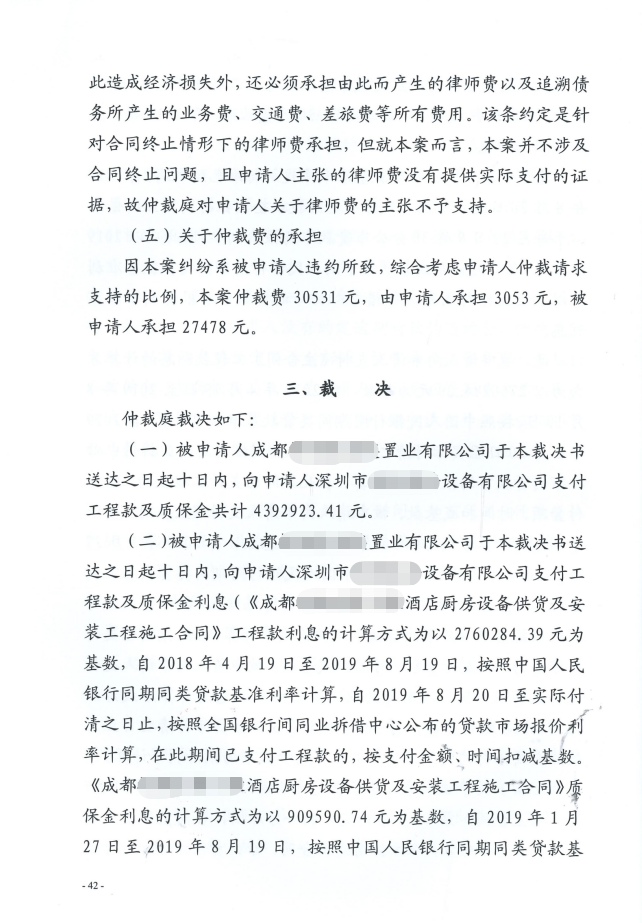

一、被申请人置业公司与本裁决书送达之日起十日内,向申请人设备公司支付工程款及质保金共计4392923.41元;
《主合同》约定,本工程竣工验收合格并取得置业公司合法的《竣工验收报告》后60日内,设备公司须将详细的结算资料4套呈交给置业公司。
首先,置业公司在收到设备公司提交的《结算清单》后,在合理期限内没有对结算金额提出异议,应视为双方已经完成结算,置业公司应按照合同约定支付剩余工程款项,同时,质保期限已经届满,置业公司亦应支付相应的质保金。
故双方应视为已经完成结算工作,按照《主合同》的约定,置业公司支付工程款的条件已然成就,应按照约定向设备公司支付至结算总造价的95%。
二、违约金的利息起算时间问题。

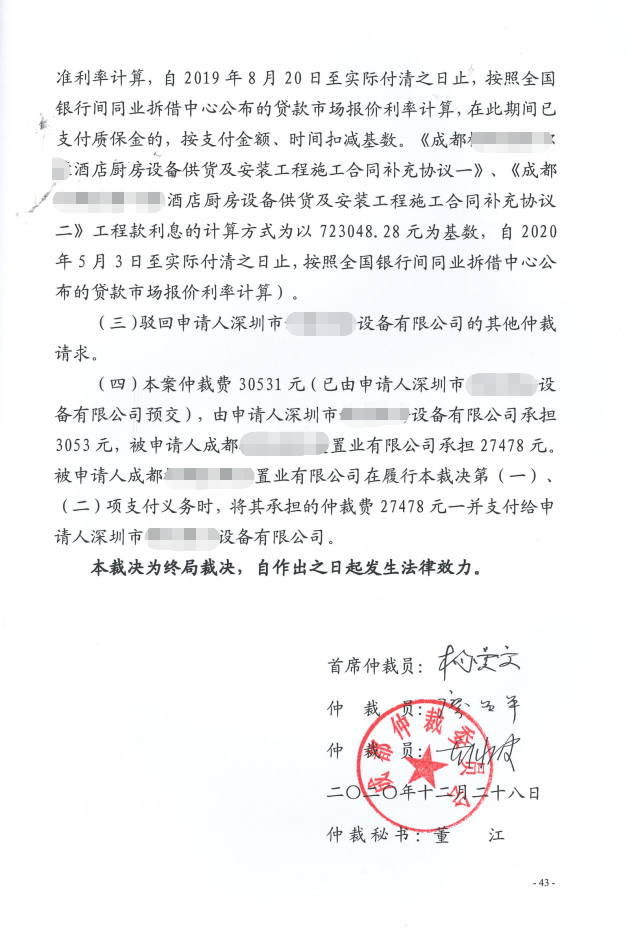

结合《主合同》约定,置业公司不按合同约定及时支付工程进度款,按照应付款的同期银行贷款利率支付利息,但免责宽限期30日,延迟付款在30天内不支付利息。30天以上的自第31天起按照应付款金额的同期贷款利率支付利息,故应分别自2018年4月19日及2020年5月2日分别起算拖延支付工程款项的违约金。
更多推荐
-
道华成功案例 | 承包方长期被拖欠装饰装修款项,道华律师受托后,两个月即促成调解,成功为当事人追回全部工程款项!2023-07-12
导语:本案当事人与发包方之间长期存在装饰装修合作关系,却未签订任何书面合同,在当事人妥善完成装修事宜后,发包方却未按照约定支付装饰装修款项,当事人多次向其催讨无果后,委托道华建设工程律师团代为处理。道华律师经过综合评析,多次与发包方沟通,最终在法院的主持下,双方达成调解,不仅为当事人追回工程款项,还挽回了利息、诉讼费、律师费等损失,案件获得全面胜诉。一、案情回顾王某作为承包方,袁某作为发包方,
-
道华成功案例 | 总包拖欠4900余万工程款却被裁决支付上亿元!2023-06-25
导语:本文是作者代理的一起建设工程施工合同纠纷案件,中山某地产公司作为总包方,拖欠承包方近5000万工程款项,接受承包方委托后,诉前研判精准把控对方抗辩点,终获广州仲裁委中山分会支持,裁决总包方支付工程款及违约金上亿元,并通过运作,促使承包方上亿元债权全部得以实现。一、案情简介广东某建筑工程总公司(以下简称工程公司)与中山市某投资有限公司(以下简称投资公司)签订了《承包合同》,合同签订后,工程公司
-
道华成功案例 | 道华律师代理建工纠纷,获成都仲裁委支持,成功追回500余万款项2023-06-01
本文是作者受原告委托代理的一起真实案例
-
道华成功案例 | 发包人拒不核验结算,经道华律师代理胜诉,承包人追回370余万款项2023-06-01
本文是道华建设工程律师团受原告委托代理的一起真实案例
